【石籠網廠家】談談格賓擋墻施工工藝流程

時間:2018-07-06 點擊: 作者:admin

  今天石籠網廠家小編帶您了解下格賓擋墻施工工藝流程:


  1原材料選用

  1.1格賓石籠的選用

  格賓籠是由低碳鍍鋅覆塑鋼絲經機械編織成六邊形雙絞合鋼絲網制成的網箱結構,其網格名義尺寸為8×10。做成網箱的鋼絲主要由網面鋼絲、邊端鋼絲組成,

  格賓石籠原材料標準要求:

  鋼絲為重鍍鋅覆塑,鍍鋅量不小于245g/m2,覆塑厚度不小于0.5mm;鋼絲的抗拉強度應在350~500Mpa之間,延伸率不能低于10%;鍍鋅層的粘附力:當鋼絲繞具有4倍鋼絲直徑的心軸6周時,用手指摩擦鋼絲,其不會剝落或開裂;覆塑指標:灰色、比重1.35~1.4Kg/dm3、硬度90~100(邵氏硬度A型);抗拉強度不低于20.6Mpa;斷裂延伸率不低于200%、重量損失:溫度105℃,24小時后,重量損失小于5%;殘余灰燼:小于2%。

  1.2 填充石料的選用

  格賓石籠內填料容重要求達到18~19KN/m3,填石為MU30以上硬質巖質塊石或卵石,粒徑以100~250mm為宜。本工程所選用的填充石料選用片石、卵石,經過石料原材檢驗,選用的石料能夠滿足設計要求。

  1.3 土工布的選用

  為防止回填的砂礫流失,格賓擋墻墻后須設置無紡土工布,克重250~300g/m2,施工折邊不小于0.3m。

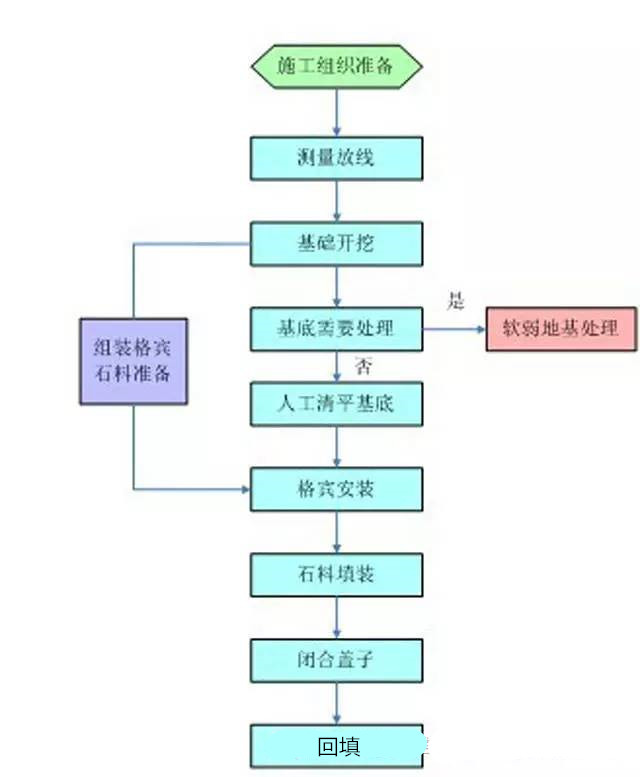

  2工藝流程


  3基坑開挖及清平

  精確測量放線后進行基坑開挖,用小型挖機按放好的線挖除廢土,坑底寬在格賓寬的兩側各加1m作預留工作坑,基坑直至挖到控制標高處。挖機挖除廢土后用人工清理坑底的殘土、渣土,并對坑底、坑壁進行清平,使坑底、坑壁平順且相互垂直,如果坑底未入巖,基底采用50cm片石+20cm砂礫石找平。

  4格賓組裝

  4.1取出一個完整的格賓單元,校正彎曲變形的部分,可用鉗子拉和腳踩整平。

  4.2立起隔板及前后面板,先用邊緣鋼絲延長部分固定住角點,確保每一豎直面板上端邊緣在同一水平面上,特別注意隔板的兩條豎直邊沿及底部邊沿要在同一豎直面上。

  4.3絞合和注意按每間隔10~15cm雙圈-單圈-雙圈間隔進行絞合。隔板絞合時注意沿一條豎直線絞合,而且絞合后的隔板是在同一豎直面上。

  4.4用于轉彎的格賓,絞合時前面板不絞合,折放到底板下,并用鋼絲繩稍微絞幾個點,方便移動安裝。

  4.5組裝格賓的原則:形狀規則,絞合牢固、所有豎直面板上邊緣在同一水平面上并且確保蓋板邊緣能夠與面板上端水平邊緣絞合。

  5格賓安裝

  5.1安裝前,先放線,確定出格賓的外邊沿線。

  5.2將組裝好的格賓緊密整齊地擺放在恰當的位置上,擺放時應面對面、背對背,便于石料填充、蓋板絞合和節約鋼絲。

  5.3碰到拐角時,可采用組裝時不絞合前面板,將前面板折疊到底板下,將格賓套進另一個格賓,底板重疊來完成。

  5.4將相鄰的格賓邊緣用長鋼絲絞合起來,用1.4米的長鋼絲單、雙間隔10-15cm絞合1m長邊緣。

  5.5第二層及以上部分的格賓底部邊緣需與下層絞合在一起,絞合要求同上,邊緣鋼絲加長部分往相鄰的邊緣繞緊。

  6石料填充

  6.1填充石料必須同時均勻地向同層的各箱格內放入填充料,不能將單格網箱一次性投滿。

  6.2填料施工中,應控制每層投料厚度在33cm左右,一般一米高網箱分三至四層投料為宜。

  6.3防止格賓面墻的面板受壓鼓出及裝填導致隔板彎曲采取一下三種措施:

  1)在格賓前面綁上一個由長木板做成的方格面板,用鋼絲固定使其緊靠格賓面板,填裝完后可移動到其他位置進行安裝。

  2)1m高格賓分三層裝填,別且往三個方向的格賓單元逐級遞推,也就是說,相鄰兩格賓單元填石高度相差不超過33cm。

  3)每裝填滿三分之一就安裝兩根加固鋼絲(每根長度在2.5m左右),中間用小木棒或細長石塊繞轉鋼絲,把握松緊尺度:既要避免過于松弛而達不到預期的效果,防止太緊而導致墻面往內收縮。

  6.4考慮到填充料的沉降,頂面填充石料宜適當高出石籠2-3cm,且必須密實,空隙處應以適當的小碎石填塞。以增加石籠容重。

  6.5裸露在地面以上的填充石料,表面應以人工碼放(干砌石的方式)或機械砌壘整平,石料間應相互搭接穩定,平面朝外。

  6.6每層石籠添石完成后,應擇點控制測量標高。

  7蓋板絞合

  7.1絞合蓋子前,要對整體結構進行檢查,對一些彎曲變形、表面不平整等不符合施工要求的地方進行校正:出現隔板彎曲的現象,可通過將鼓出一邊的石頭移到另一方格,然后扳直隔板來加以糾正,或用鋼釬扳直,每一層表面的石頭必須用人工清平,確保表面平整、盡量減少空隙率、有2.5-4cm的超高,對于頂部被埋到石頭下面,絞合不到位的隔板,可用鋼釬將其翹起。

  7.2用長1.4m的鋼絲單、雙圈間隔絞合蓋板邊緣與豎直面板上邊緣、蓋板面板與隔板上邊緣。

  7.3靠在一起的豎直面板上邊緣與面板邊緣要絞在一起(一般有4條邊一起絞,把整個結構連成一個整體,另一方面是為了節省鋼絲的用量),蓋板絞合后,所有絞合邊緣成一條直線,而且絞合點的幾根鋼絲緊密靠攏,絞合不攏的地方必須用鋼釬校正,同一層面的表面必須在同一水平面上。

  8箱體植被施工

  依土壤、氣候和景觀要求,做好植被草種或灌木的選擇,網箱封蓋后,空隙處宜填滿壤土,頂部填滿高約5㎝壤土。

  9格賓墻后回填

  9.1結構回填土料類型選用砂礫、砂型土回填,以砂型土回填為優;

  9.2填料必須分層攤鋪、壓實。每層的松鋪厚度充分考慮加筋材料厚度為1m或0.50m,以30-40cm為宜,攤鋪厚度應均勻,壓實后的表面應平整。攤鋪宜由面墻向加筋網面尾部順序為宜?;靥钔撩軐嵎椒ú捎盟环ㄊ┕?,施工過程中,加強工藝控制。

  相信通過石籠網廠家小編的這篇文章,您對格賓擋墻施工工藝流程已經有所了解,如果有進一步需求,歡迎咨詢網站客服,我們將竭誠為您服務!


詢價
添加到詢價車

版權所有 安平縣聚昌絲網制品有限公司    XML|網站地圖
聯系人:韓經理     手機1:15031826663(韓經理)   手機2:18632876029(張經理)
石籠網|格賓網|雷諾護墊|格賓石籠網|鉛絲籠|綠格網       技術支持:
傳真:0318-7713099    微信:15031826663   QQ:294212644    備案編號:冀ICP備13011918號-5     地址:河北省安平縣馬店鎮院西村村南800米處

詢價車詢價+
